राहुघाट जलविद्युत् आयोजनाको काम ९० प्रतिशत सकियो

पर्वत /नेपाल विद्युत प्राधिकरणको सहायक कम्पनी रघुगङ्गा हाइड्रोपावर लिमिटेले बनाइरहेको ४० मेगावाट क्षमताको राहुघाट जलविद्युत् आयोजना निर्माण ९० सकिएको छ। आयोजनाको अब १० प्रतिशत मात्र काम बाँकी रहेको कम्पनीले जनाएको छ।

सुरुङ, बाँध र विद्युतगृह भौतिक संरचना निर्माण, उपकरण जडान अन्तिम चरणमा पुुगेको आयोजना बिजुली केन्द्रीय ग्रिडमा जोड्ने स्वीचयार्ड निर्माणमा जुटेको छ।

रघुुगङ्गा हाइड्रोपावरका आयोजना व्यवस्थापक राज विष्टले अबको तीन महिना (मार्च)मा परीक्षण उत्पादन सुरु गर्ने लक्ष्यसहित निर्माण भएका संरचनालाई पूर्णताः दिन लागिएको जानकारी दिए।

“सिभिल, हाइड्रो र इलेक्ट्रोमेकानिकलका कामलाई बिट मार्दै लगिएको छ”, उनले भने, “२० मेगावाटको टर्वाइन जडान गरेर ड्राई टेस्टिङ गर्न तयार पारेका छौँ। मार्च महिनाभित्र परीक्षण उत्पादन सुरु गर्ने लक्ष्यसहित ठेकेदार परिचालन भएको छ।”

भारतीय सिभिल ठेकेदार कम्पनी जयप्रकाश एसोसियट्स (जेपी)ले ४५ महिनामा सम्पन्न गर्ने लक्ष्य सहित २०१७ नोभेम्बर १७ (२०७४ मङ्सिर ६ गते) छ अर्ब रुपैयाँमा ठेक्का सम्झौता गरेको थियो।

सन २०२२ फेब्रुअरीमा पहिलो, सन् २०२२ फेब्रुअरीमा दोस्रो र २०२५ नोभेम्बरसम्मका लागि तेस्रो पटक म्याद थपिएको थियो। चौथो पटक मार्च महिनासम्मका लागि म्याद थप भएको छ।

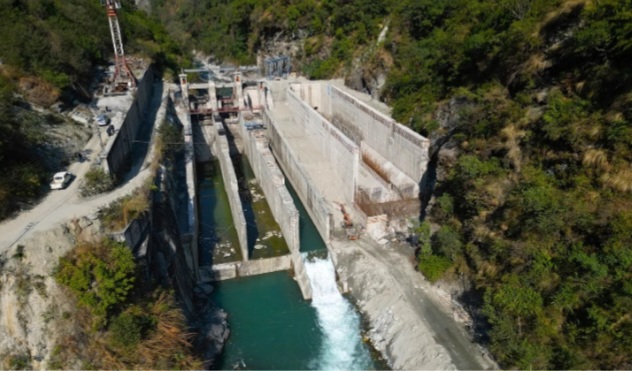

रघुगङ्गा गाउँपालिका–४ दग्नाम र वडा नं ५ झिँ को फेदीमा बाँध, छ किलोमिटर २७० मिटर लामो मुख्य सुरुङ र तिल्केनीचौरमा विद्युतगृह निर्माणको काम ९० प्रतिशतभन्दा बढी सकिएको छ।

कोरोना महामारी, बाढी, पहिरोजस्ता प्राकृतिक विपद् र नदीजन्य निर्माण सामग्रीको अभावका कारण आयोजना निर्माणमा ढिलाइ भएको ठेकेदार कम्पनी जेपीका आयोजना व्यवस्थापक हरिश अग्रवालले बताए।

भारत हेभी इलेक्ट्रिकल्स लिमिटेड (भेल)सँग विसं २०७६ कात्तिकमा एक करोड दुई लाख ९३ हजार २२.३५ अमेरिकी डलरमा भएको इलेक्ट्रोमेकानीकल ठेक्का सम्झौताको म्याद यही डिसेम्बर ३१ मा सकिदैछ्। भेलले अधिकांश उपकरण आयात सकेर जडानको काम गरिरहेको छ।

भारतीय आयात निर्यात (एक्जीम) बैंकको छ करोड ७ लाख अमेरिकी डलर सहुलियतपूर्ण ऋण तथा विद्युत प्राधिकरण र सरकारकोे संयुक्त लगानीमा कम्पनीको अवधारणा र इन्जिनियरिङ प्रक्युमेन्ट एन्ड कन्ट्रयाक्ट (इपीसी) प्रारूपमा राहुघाट जलविद्युत आयोजना निर्माण थालिएको हो।

कमजोर आर्थिक अवस्थाका कारण २०७२ मा पुरानो ठेकेदार आइभिआरसिएल सँगको ठेक्का तोडेर नयाँ प्रक्रियाबाट निर्माण अघि बढाइएको थियो। पछिल्लो पटक छनोट भएको सिभिल ठेकेदार जेपीले २०७५ असारमा पहुँचमार्ग र २०७६ असारमा सुरुङ खन्न सुरु गरेको थियो। आयोजनाले वार्षिक २४ करोड पाँच लाख ९३ हजार ३४ युनिट विद्युत् उत्पादन गर्नेछ।

२०७५ चैतमा विद्युत् खरिद बिक्री सम्झौता (पीपीए) गरेको थियो। राहुघाटबाट उत्पादन हुने बिजुली केन्द्रीय ग्रिडमा जोड्न कालीगण्डकी कोरीडोरअन्तर्गत २२० केभी (डबल सर्किट) क्षमताको दाना–कुश्मा प्रसारण लाइनमा लिलो माध्यमबाट जोडिने छ। चार वटा टावर र प्रसारण लाइन पनि बनिसकेको छ ।
